Суд взыскал с ООО «Космос Отель Псков» в пользу ПАО «Россети Северо-Запада» более 3,9 млн. руб. неустойки за просрочку осуществления технологического присоединения к электрическим сетям.
Суд взыскал с ООО «Космос Отель Псков» в пользу ПАО «Россети Северо-Запада» более 3,9 млн. руб. неустойки за просрочку осуществления технологического присоединения к электрическим сетям.
Дело №А52-6257/2025
Между сторонами заключен договор на осуществление технологического присоединения энергопринимающих устройств в целях электроснабжения объекта туристической отрасли (гостиница, база отдыха, гостевой дом), расположенного по адресу: г. Псков, ул. Кузнецкая, д. 33.
В сентябре 2025 года сетевая организация выполнила мероприятия по договору и сообщила о готовности произвести подключение электроустановок заявителя к электрическим сетям. Вместе с тем общество исполнило свои обязательства с просрочкой. Фактическое присоединение осуществлено в мае 2026 года.
Сетевая организация обратилась в суд о взыскании неустойки в размере более 10 млн. руб.
14 мая 2026 года судом оглашена резолютивная часть решения.

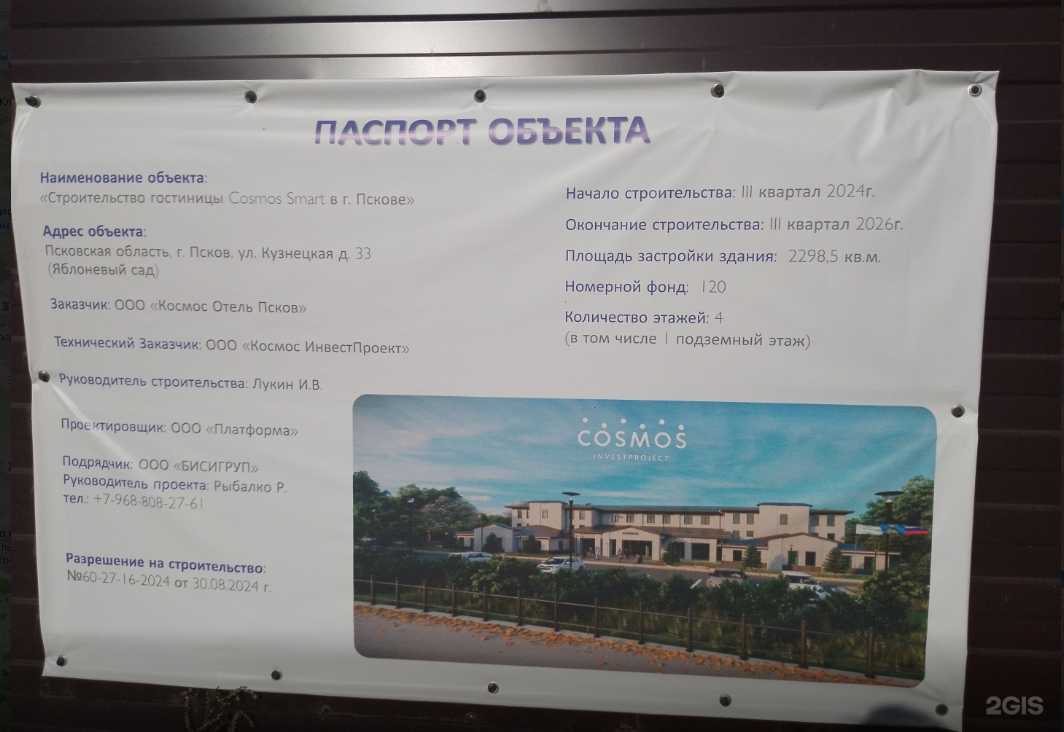

Скриншот с 2ГИС
Опубликовано: 22.05.2026 16:30 Обновлено: 22.05.2026 16:30
